装修预算冻结点怎么设?设计、下单和施工三类变更分开管
装修预算冻结点应按设计确认、材料下单和现场施工分别设定,在节点后发生的变化必须重新评估退款、返工、交期和关联项目。
业主视角的装修流程、预算、选材与验收记录
查看内容原则RENOVATION FIELD NOTES
讲解总预算分配、装修档次估算、付款安排和备用金比例。
按更新时间排列
装修预算冻结点应按设计确认、材料下单和现场施工分别设定,在节点后发生的变化必须重新评估退款、返工、交期和关联项目。

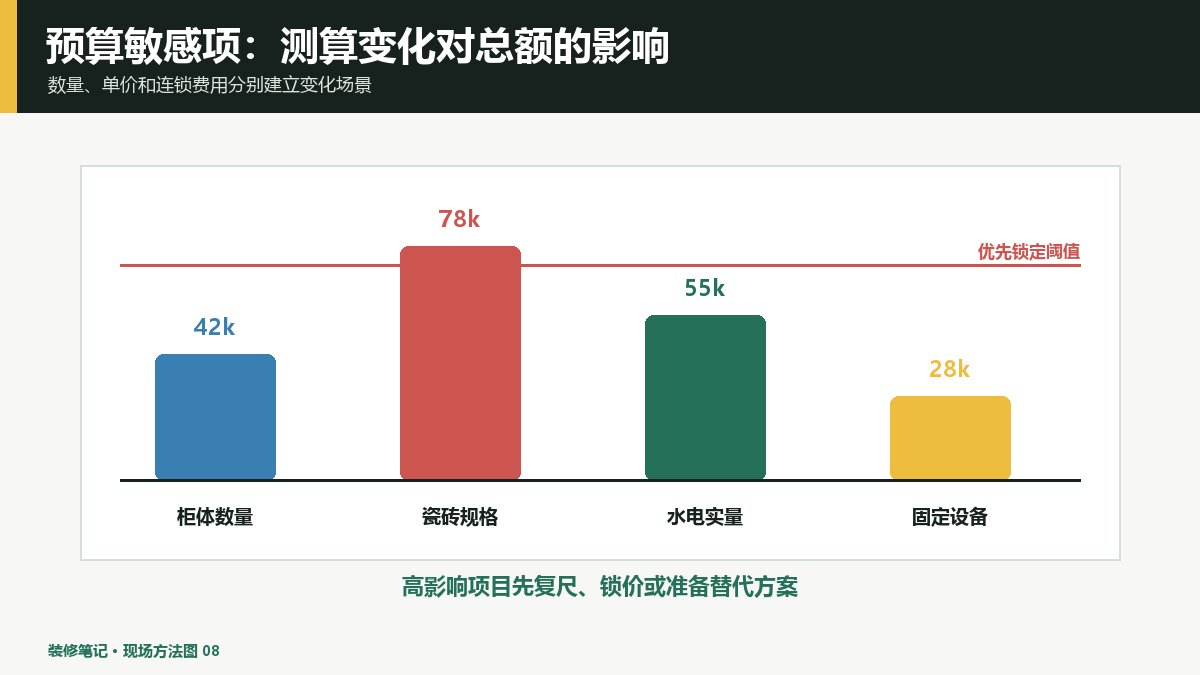

单价库用于早期估算和异常值提醒,不是替代正式报价。相同名称的瓷砖铺贴,是否含基层、规格、辅料和搬运,会让单价失去可比性。 这项检查与装修预算敏感项分析怎么做?测算数量和单价变化影响处在同一施工阶段,但两者的验收对象和记录字段不能混用。 装修预算单价库应按地区、时间、项目口径、材料规格和价格来源保存参考单价,并记录是否含
预算表里金额最大的项目不一定最危险。固定总价设备金额虽高,但变化小;尚未复尺的柜体或按实结算水电,初始金额较低却可能随数量快速变化。 装修预算敏感项分析是分别改变工程量、单价或方案等级,计算其对总预算的影响,从而找出最值得提前锁定和重点复核的项目。开始操作前,装修预算分类方法怎么选?按工种记账与按房间复盘要对应可用于补
只按房间记账,水电和设计费很难合理拆分;只按工种记账,又看不出厨房和卫生间用了多少预算。与其二选一,不如用一张主表同时保留两种标签。 当前问题与装修预算怎么动态调整?每次变更都重新计算剩余额度有关联,但判断对象不同,建议分别记录、分别验收。 装修预算分类方法可以在施工阶段按工种控制合同,在采购和入住复盘时按房间查看投入
装修预算动态调整需要结合房屋现状、家庭使用方式和现场条件判断。动态预算应把已签约、已变更、待采购和可取消项目分开管理,每次升级一项都同步查看对尾款与备用金的影响。本文不给固定模板,而是把准备、执行、检查和留档拆开说明,便于装修前确认,也方便施工中逐项复核。 如果还在梳理本栏目的基础方法,可先阅读装修超支怎么提前预警?用
超支预警要同时跟踪合同金额、已发生变更和未下单估算,不能只看已经付款的数字。本文提供具体步骤、验收依据和常见误区,方便装修前确认与现场复核。
预算紧张时应先保障结构、隐蔽和高频使用,再安排可后置的造型与软装升级。本文提供具体步骤、验收依据和常见误区,方便装修前确认与现场复核。
备用金应根据老房问题、设计复杂度、材料交期和合同完整度评估,房屋越旧、改动越大,未知成本越高。本文给出具体步骤、检查重点和常见错误,便于装修前核对与现场验收。
预算分配没有通用比例,应先保障结构安全、隐蔽工程和高频使用,再结合家庭偏好给厨房、卫浴、收纳或设备加权。本文给出具体步骤、检查重点和常见错误,便于装修前核对与现场验收。
